I dag har 112 kommuner forsterket ekom. I 2026 er det planlagt å ta ordningen i bruk i ytterligere 20 nye kommuner.

Hva er forsterket ekom?

Programmet for forsterket ekom er et statlig tiltak som skal sikre at mobilkommunikasjon fungerer i et utvalgt område i kommunen, selv om strømmen går eller mobilnettet faller ut. Dette er viktig både for kommunens kriseledelse og for innbyggerne.

Det utvalgte området ligger som regel rundt rådhuset eller andre bygg med viktige samfunnsfunksjoner. Her skal mobildekningen være stabil, slik at folk kan ringe, sende SMS og bruke internett også under krisehendelser. Ordningen er særlig viktig i distriktskommuner og i områder der mobil- og nettilgangen er sårbar.

I kommuner med forsterket ekom har utvalgte basestasjoner reservestrøm som varer i opptil tre døgn. Basestasjonene har også en reserveforbindelse dersom hovedforbindelsen faller ut. Det gjør at mobildekningen kan opprettholdes betydelig lenger enn normalt ved strømbrudd, fiberbrudd eller andre uforutsette hendelser.

Hva betyr dette for deg?

  • Du kan ringe nødetater og holde kontakt med pårørende
  • Du kan motta viktig informasjon fra myndighetene
  • Mobilnettet forblir tilgjengelig lenger ved strømbrudd
  • Samfunnet er bedre rustet når noe uventet skjer

Når mye annet svikter, er mobilkommunikasjon ofte den viktigste måten vi holder kontakt på. Forsterket ekom bidrar derfor til økt trygghet for innbyggere, nødetater og samfunnskritiske funksjoner – akkurat når behovet er størst.




Her finner du forsterket ekomnett

Agder

  • Lillesand (2014)
  • Vegårshei (2020)
  • Gjerstad (2020)
  • Åmli (2020)
  • Evje og Hornnes (2020)
  • Bygland (2020)
  • Åseral (2020)
  • Hægebostad (2020)
  • Sirdal (2020)
  • Valle (2020)
  • Bykle (2020)
  • Iveland (2020)
  • Froland (Under planlegging – 2026)
  • Risør (Under planlegging – 2026)
  • Tvedestrand (Under planlegging – 2026)
  • Flekkefjord (Under planlegging – 2026)

Akershus

Det er ingen kommuner med forsterket ekom i Akershus.

Buskerud

  • Ål (Under ferdigstillelse – 2024)
  • Gol (Under ferdigstillelse – 2024)
  • Nesbyen (Under planlegging – 2025)
  • Flå (Under planlegging – 2025)
  • Sigdal (Under planlegging – 2025)

Finnmark

  • Hasvik (2015)
  • Loppa (2015)
  • Hammerfest (2015)
  • Gamvik (2018)
  • Lebesby (2018)
  • Berlevåg (2018)
  • Sør‑Varanger (2020)
  • Vadsø (2020)
  • Vardø (2020)
  • Båtsfjord (2020)
  • Tana (2020)
  • Nesseby (2020)
  • Nordkapp (2020)
  • Porsanger (2020)
  • Karasjok (2020)
  • Kautokeino (2020)
  • Alta (2020)
  • Måsøy (2020)

Innlandet

  • Lom (2015)
  • Skjåk (2021)
  • Vågå (2021)
  • Sel (2021)
  • Våler (2021)
  • Åsnes (2021)
  • Nord‑Odal (2021)
  • Grue (2021)
  • Sør‑Odal (2021)
  • Kongsvinger (2022)
  • Eidskog (2022)
  • Vang (Under ferdigstillelse – 2024)
  • Øystre Slidre (Under planlegging – 2025)
  • Nord‑Aurdal (Under planlegging – 2025)
  • Sør‑Aurdal (Under planlegging – 2025)
  • Nordre Land (Under planlegging – 2025)
  • Gausdal (Under planlegging – 2025)
  • Ringebu (Under planlegging – 2025)
  • Vestre Slidre (Under planlegging – 2025)
  • Tynset (Under planlegging – 2026)
  • Tolga (Under planlegging – 2026)

Møre og Romsdal

  • Fjord (2014 – da Norddal)
  • Ålesund/Aukra (2014)
  • Sykkylven (2016)
  • Stranda (2016)
  • Fjord (2016 – da Stordal)
  • Smøla (2017)
  • Aure (2023)

Nordland

  • Vestvågøy (2014)
  • Vågan (2014)
  • Moskenes (2016)
  • Flakstad (2016)
  • Værøy (2016)
  • Røst (2016)
  • Træna (2019)
  • Andøy (2022)
  • Øksnes (2022)
  • Bø (2022)
  • Hadsel (2022)
  • Sortland (2022)
  • Evenes (2022)
  • Lødingen (2022)
  • Tjeldsund (2022)
  • Narvik (2022)

Oslo

Det er ikke forsterket ekom i Oslo.

Rogaland

  • Sauda (2017)
  • Stacanger (2017 – da Finnøy)
  • Karmøy (2019)
  • Suldal (2019)

Telemark

  • Tinn (Under planlegging – 2026)
  • Nome (Under planlegging – 2026)
  • Bamble (Under planlegging – 2026)
  • Fyresdal (Under planlegging – 2026)

Trøndelag

  • Lierne (2018)
  • Nærøysund (2019 – da Vikna)
  • Frøya (2023)
  • Heim (2023)
  • Hitra (2023)
  • Orkland (2023)
  • Rindal (2023)
  • Skaun (2023)
  • Ørland (Under ferdigstillelse – 2024)
  • Rennebu (Under ferdigstillelse – 2024)
  • Indre Fosen (2024)
  • Åfjord (2024)
  • Flatanger (2024)
  • Holtålen (2024)
  • Midtre Gauldal (Under planlegging – 2026)
  • Namsos (Under planlegging – 2026)
  • Steinkjer (Under planlegging – 2026)
  • Røros (Under planlegging – 2026)

Troms

  • Harstad (2023)
  • Kvæfjord (2023)

Vestfold

  • Tønsberg (2015)

Vestland

  • Sogndal (2014 – da Leikanger)
  • Austevoll (2015)
  • Fjaler (2016)
  • Aurland (2016)
  • Alver (2017 –da Meland)
  • Stryn (2017)
  • Bømlo (2018)
  • Årdal (2018)
  • Solund (2019)
  • Fitjar (Under planlegging – 2026)
  • Vaksdal (Under planlegging – 2026)
  • Voss (Under planlegging – 2026)
  • Sunnfjord (Reetablering – 2026)

Østfold

  • Aremark (2018)



Målsetting

Forsterket ekom skal sikre mobilkommunikasjon i et avgrenset område i kommunen når det oppstår kriser eller ekstraordinære hendelser.

Området ligger som regel i nærheten av rådhuset eller andre bygg med viktige samfunnsfunksjoner. Her skal både kommunens kriseledelse og innbyggere kunne:

  • ringe
  • sende sms
  • bruke internett

Målet er å sørge for at viktige kommunikasjonsforbindelser opprettholdes selv om den ordinære infrastrukturen svikter.

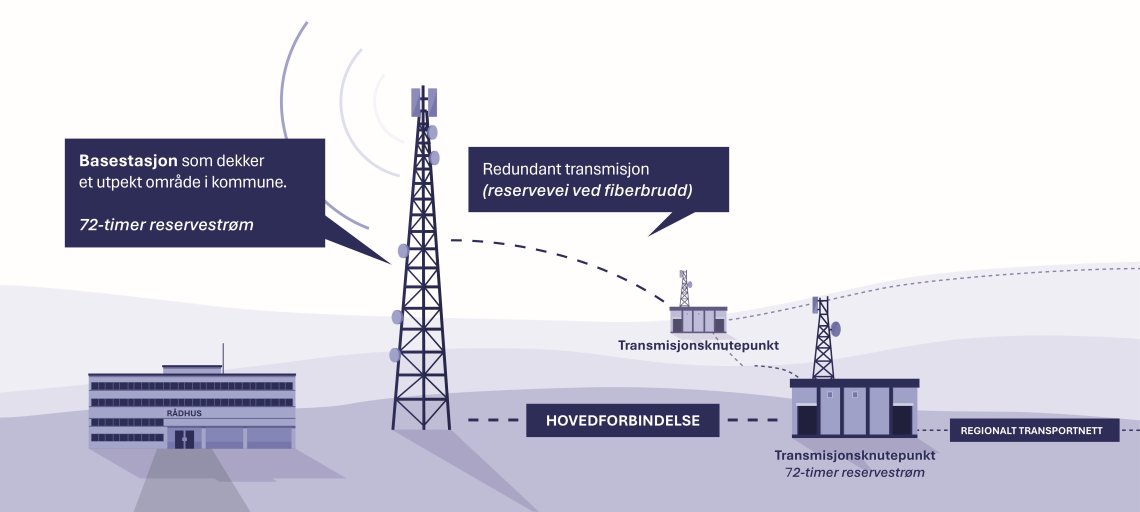

Krav til basestasjoner med forsterket ekom

Basestasjoner med forsterket ekom skal ha reservestrøm som sikrer drift i minst 72 timer ved strømbrudd. Vanlige basestasjoner har normalt reservestrøm i bare 2-4 timer. Dersom nødnett er plassert på de utvalgte basestasjonene, får også nødnettet reservestrøm i 72 timer.

Det stilles også krav om minst 72 timers reservestrøm på hovedforbindelsen til basestasjonen. I tillegg skal basestasjonen ha en reserveforbindelse som er uavhengig av hovedforbindelsen. Det gjør at at kommunikasjonen kan opprettholdes dersom hovedforbindelsen faller ut. Reserveforbindelsen følger de samme kravene til reservestrøm som vanlige basestasjoner.

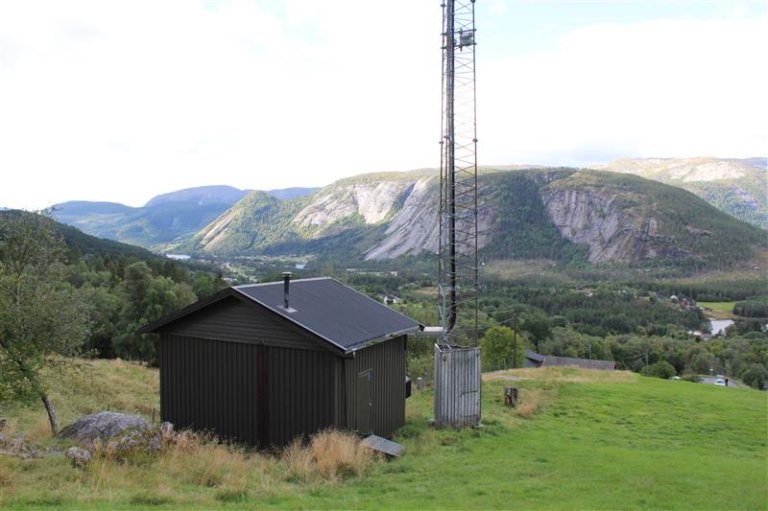

Basestasjon med teknisk bygg og høy mobilmast plassert på en gresskledd høyde. I bakgrunnen sees en dal med skog, elv og bratte fjell.

Forsterket ekom gir ingen garanti for mobildekning i det utpekte området. Tiltakene gir likevel betydelig bedre robusthet i ekom-infrastrukturen og økt motstandsdyktighet ved utfall. Dette kan også styrke dekningen i nærliggende områder.

Tre hovedtiltak i forsterket ekom:

  • Reservestrøm for drift av basestasjonen i minst 72 timer
  • Reservestrøm for drift av hovedforbindelsen i minst 72 timer
  • En uavhengig reserveforbindelse for elektronisk kommunikasjon





Nye kommuner og regioner under vurdering

Programmet for forsterket ekom ble etablert i 2014, og omfatter i dag 112 kommuner over hele landet. I 2026 skal ytterligere 20 kommuner bygges ut, i tråd med den nasjonale sikkerhetsplanen for digital infrastruktur, som skal doble takten i utbyggingen. Ambisjonen er å etablere forsterket ekom i alle Norges kommuner.

Utvelgelse av kommuner skjer i dialog mellom Nkom, teletilbyderne og Direktoratet for samfunnssikkerhet og beredskap (DSB). Prioriteringen baseres blant annet på:

  • registrere utfall av elektronisk kommunikasjon
  • identifisert sårbarhet i kraft- og ekominfrastruktur
  • vær og isolasjonsutsatte områder

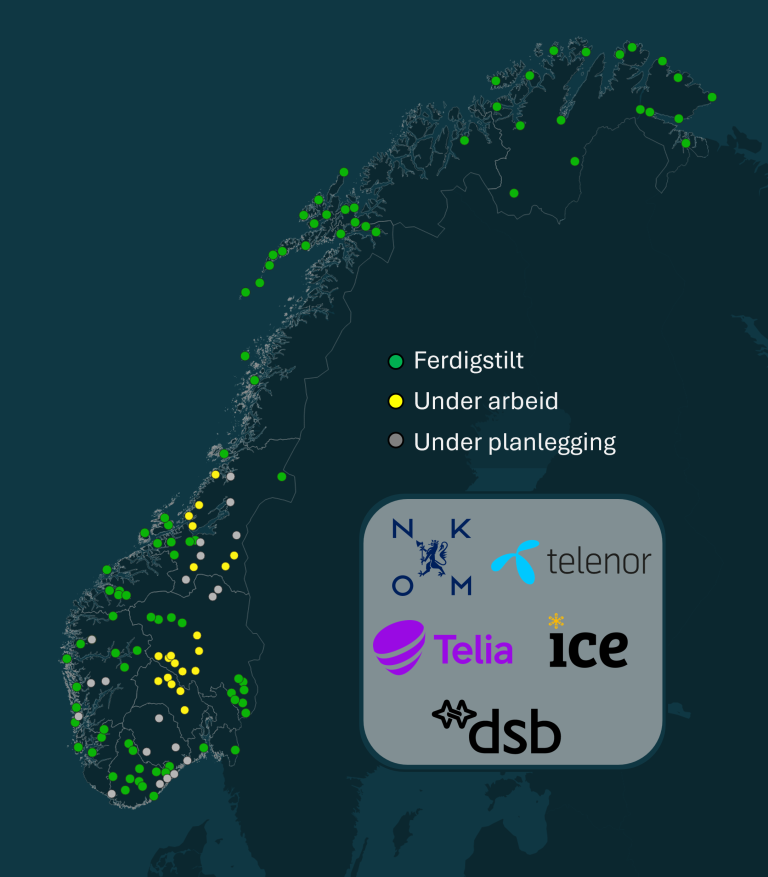

grafisk fremstilling med et kart som viser hvor det er forsterket ekom i dag, og hvor det er under arbeid eller planlegging
Kartet viser hvor forsterket ekom er ferdigstilt, under utbygging eller under planlegging.



Organisering av programmet

Nkoms program for forsterket ekom gjennomføres i tett samarbeid med Direktoratet for samfunnssikkerhet og beredskap (DSB) og teletilbyderne Telenor, Telia og Ice. Nødnett ved DSB deltar i arbeidet som observatør.

Tiltakene finansieres gjennom midler bevilget over statsbudsjettet til Nkoms tilskuddsordning for telesikkerhet og beredskap (post 70).
